Методи кількісного аналізу ризику

Практичне застосування аналізу фінансової стійкості під­приємства (оцінки доцільності вкладень у проект або вид діяльності) розглянемо на прикладі.

Приклад 2.

На основі показників Ес, Ет, Ен , оцінки надлишків або не­стачі величин, які вони характеризують ±Ес, ±Ет, ±Ен , а також запропонованої вище класифікації, необхідно виконати погли­блене дослідження фінансової стійкості підприємства й оціни­ти доцільність вкладення коштів в інвестиційний проект. Ви­хідні дані і результати виконаних на їх основі розрахунків на­ведені в табл. 5. У графі 4 наведено очікувані значення показ­ників після впровадження інвестиційного проекту.

З аналізу фінансової стійкості підприємства стосовно умов прикладу випливає, що воно знаходиться в області критич­ного фінансового стану, що відповідає області критичного ри­зику. В результаті інвестування проект}' фінансовий стан не змінився. Отже, інвестиції в проект не змінять фінансового стану підприємства, упроваджувати проект недоцільно.

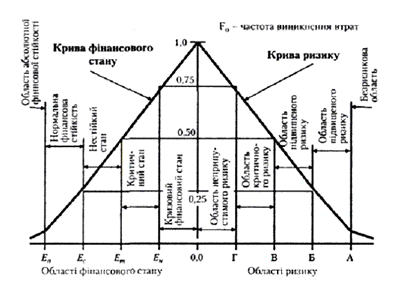

Рис. 3. Співвідношення областей фінансової стійкості й областей ризику

Поглиблений аналіз (графа 5 табл. 5) показує:

•збільшення частки власних обігових коштів;

•зменшення частки довгострокових, середньострокових і коротко-cстрокових кредитів і позик.

Це дозволяє судити про деяке поліпшення фінансового стану підприємства, яке прогнозується у результаті впрова­дження інвестиційного проекту.

До недоліків даного методу варто віднести те, то він не враховує впливу конкретних факторів на ріст або зменшення ступеня ризику проекту (виду діяльності), хоча і дає досить точну загальну оцінку фінансової стійкості і відповідно ризи­ку підприємства, яке реалізує проект.

Таблиця 5

Вихідні дані і результати оцінки

N рядка

Показники

Показники

Фактично на початок періоду, тис. грн

Прогноз на кінець періоду, тис. грн.

Зміна за період

1

Власні засоби

701 425

711 979

+10 554

2

Основні засоби і вкладення

550 175

552 509

+2334

3

Власні обігові кошти (ряд.1 – ряд.2)

151 250

159 470

+8220

4

Довгострокові, короткострокові кредити і позики

14 930

13 810

-1120

5

Власні, а також довгострокові і середньострокові кредити і позики (ряд.3 + ряд.4)

166 180

173 280

+7100

6

Короткострокові кредити і позики

120 421

98 711

-21 170

7

Загальна величина обігових коштів (ряд.5 + ряд.6)

286 601

271 991

-14 610

8

Загальна величина запасів і витрат

204 720

210 117

+5297

9

Ес(ряд.3 – ряд.8)

-53 470

-50 647

+2823

10

Еm(ряд.5 – ряд.8)

-38 540

-36 937

+1703

11

Ен(ряд.7 – ряд.8)

+81 881

+61 864

-20 017

12

(0,0,1)

(0,0,1)

х

Аналітичний метод

Аналітичний метол для оцінки ризику передбачає викори­стання традиційних показників, які застосовуються при оцінці ефективності інвестиційних і інноваційних проектів, - період окупності, внутрішня норма прибутковості, індекс рентабель­ності, чистий приведений доход. Порівнюючи значення пере­рахованих показників альтернативних проектів, визначають їхній ступінь ризику.

Розглянемо ці показники.

1. Період окупності (РР). Розраховується за формулою:
