Сторінка
5
В проекті бажано замаркувати приблизно 25% від усієї кількості геодезичних точок.
Прив’язка розпізнавальних точок
Таблиця 1.6
Вид прив’язки |
Метод прив’язки |
Одиниці виміру |
Категорія складності |
Обсяг робіт |
Планова |
Теодолітні ходи |
шт |
III |
30 |
Висотна |
Технічне нівелювання |
км |
III |
101.25 |
При розрідженій висотній прив’язці довжина ходів технічного нівелювання визначається за формулою:
L=*D*K,
де
D – довжина об’єкта;
C – ширина об’єкта вздовж маршрутів, км;
K – коефіцієнт злому висотних ходів, вибирається в залежності від фізико-географічних умов в межах 1.1-1.5.
При суцільній висотній прив’язці аерознімків довжина ходів технічного нівелювання визначається за формулою:
L=C*(N+1)*K,
де
С – ширина об’єкта вздовж маршрутів, км;
N – кількість маршрутів аерознімання, ня.;
К – коефіцієнт злому висотних ходів, вибирається в залежності від фізико-географічних умов в межах 1.1-1.5 (в моїх розрахунках я вибрав К=1.5).
Розділ II. Підрахунок обсягів робіт. Складання кошторису на комплекс топографо-геодезичних робіт
2.1 Підрахунок обсягів робіт

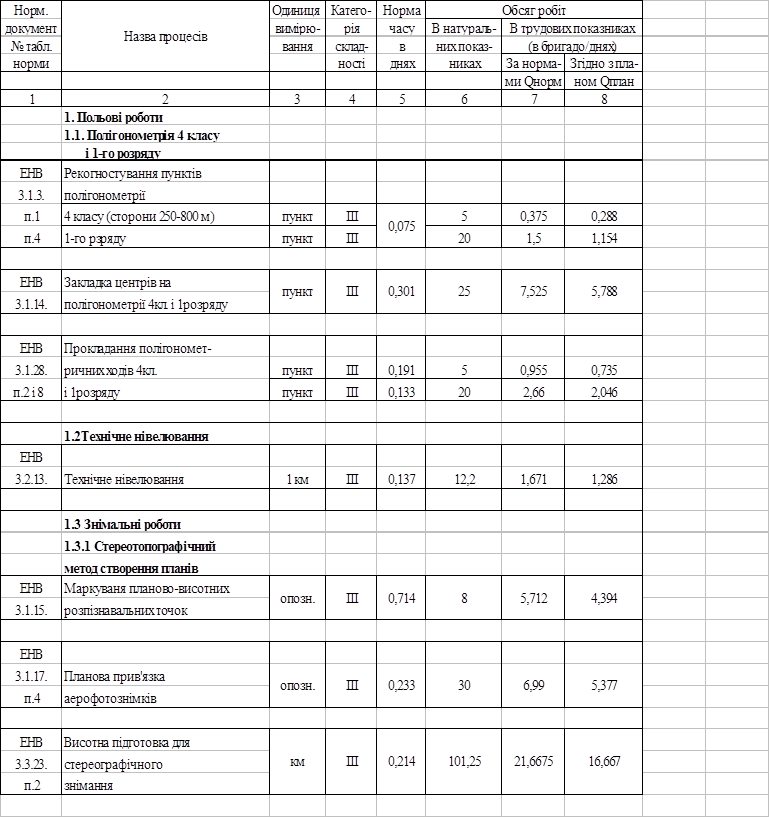

Підрахунок обсягів польових і камеральних робіт виконують з метою подальшого їх планування: визначення необхідної кількості бригад, транспорту, приладів, складання сіткових і календарних графіків робіт та інше. Встановлені обсяги робіт є вихідними для складання кошторисів на виконання польових і камеральних робіт. Підрахунками обсягів польових і камеральних робіт виконують у відомості форма, якої приводиться в таблиці № 2.1. Її складають в натуральних і трудових показниках на основі таблиць № 1.1, №1.2, №1.3, №1.4, №1.5 та №1.6. Згідно з чинними нормативними документами ЄНВ (польові і камеральні роботи) та “Збірника укрупнених кошторисних розцінок на топографо-геодезичні та картографічні роботи”.
Таблиця № 2.1 заповнюється в такій послідовності:
- в графі 1 вказується нормативний документ, з якого вибирається робота;
- перелік робіт в технологічній послідовності подається в графі 2;
- в графі 3 вказуються одиниці виміру згідно нормативних документів;
- в графі 4 – категорія складності для кожного процесу встановлюється за фізико-географічними умовами району робіт;
- в графі 5 – записується норма часу в днях;
- норма часу на виконані одиниці робіт визначається згідно з вказаними нормативними документами і записується в графу 5;
- обсяг роботи встановлюється згідно з технічним проектом і записується в графу 6;
- обсяг робіт в трудових затратах вираховується за формулою і записується в графу 7:
Qнорм = Q*Н,
де
Q - об’єм натуральних показників;
Н - норма часу в днях;
- в графі 8 підраховується необхідна кількість бригадоднів з врахуванням запланованого перевиконанням норм виробітку для польових робіт 130%, а для камеральних – 110.

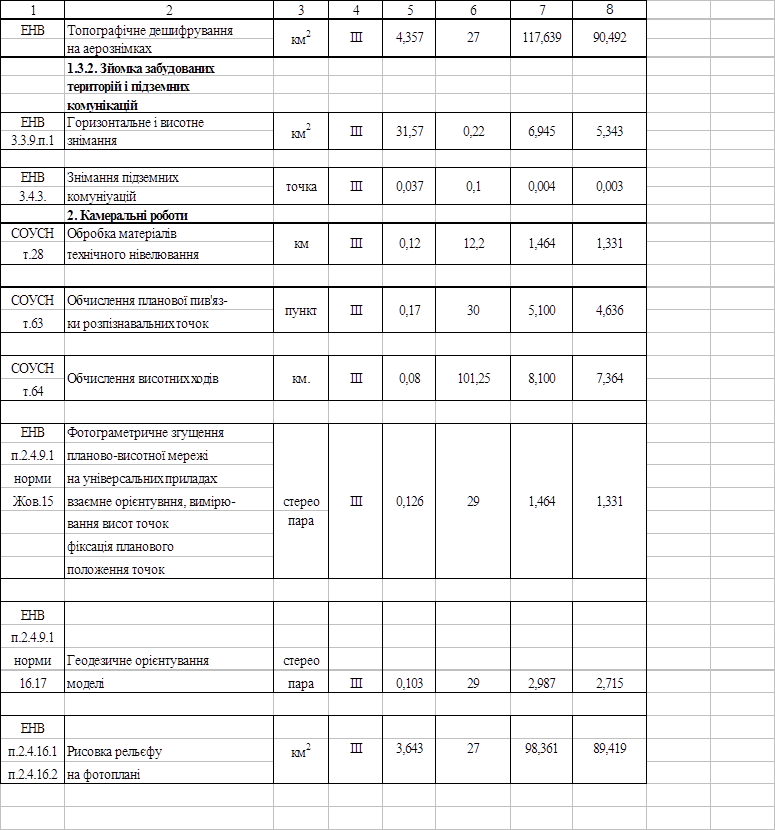

Відомість обсягів польових і камеральних робіт
в натуральних і трудових показниках.
Таблиця 2.1
- Складання кошторису на комплекс топографо-геодезичних робіт
Таблиця 2.2
Кошторис – це документ, в якому представлені всі необхідні витрати на виконання польових і камеральних робіт, організацію і обслуговування виробництва на даному об’єкті.

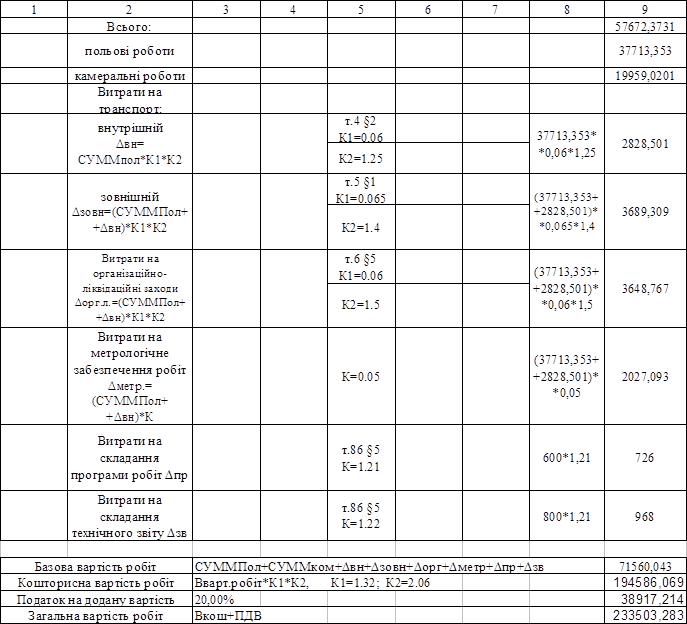

Обчислення кошторисної вартості робіт на об’єкті виконують в такій послідовності:
- знаходять вартості Ві окремих робіт:
Ві = Ці*Оі*К1*К2*… *Кn
Розрахунки виконують окремо для польових (в чисельнику) і камеральних (в знаменнику) робіт.
- знаходять сумарні вартості польових SВпол і камеральних SВкам робіт;
- обчислюють додаткові витрати до сумарної вартості:
а) на внутрішній транспорт:
Dвн = SВпол * К1 * К2
К1 вибирається з таблиці 4 “збірника цін” за аргументами кошторисної вартості вишукувань;
К2 = 1,25 – підвищувальний коефіцієнт, встановлений постановою №22 Держбуду від 1.03.1990 року;
б) на зовнішній транспорт:
Dзовн = (SВпол = Dвн) * К1 * К2
К1 вибирається з таблиці 5 “Збірника цін”;
К2 = 1,4 – підвищувальний коефіцієнт, встановлений постановою №22 Держбуду від 1.03.1990 року;
в) на організаційно-ліквідаційні роботи:
Dорг лік = (SВпол = Dвн) * К1 * К2
К1 вибирається з таблиці 6 “збірника цін”;
К2 – підвищувальний коефіцієнт, який, згідно з постановою №22 Держбуду від 1.03.1990 року, дорівнює: 2,5 при кошторисній вартості до 2 тис. нят.; 2,0 при кошторисній вартості від 2 до 5 тис. нят.; 1,5 при кошторисній вартості більше 5 тис. нят.
г) на метрологічне забезпечення робіт:
Dметр = (SВпол = Dвн) * К
К = 0,05 встановлений постановою №22 Держбуду від 1.03.1990 року;
д) на складання програми робіт Dпр за допомогою таблиці 86 “Збірника цін” по аргументу кошторисної вартості робіт і помножується на поправочний коефіцієнт К = 1,4, згідно з постановою №21 – Д;
Інші реферати на тему «Різне»:
Організація роботи ресторану категорії “Люкс” на 100 посадкових місць
Міжнародна електронна комерція: сучасний стан та перспективи розвитку в Україні
Принцип утворення вибіркових сукупностей
Підготовка фахівців у галузі менеджменту соціокультурної діяльності: нові завдання в умовах інформатизації суспільства
Оцінка вартості земельної ділянки, будівель, споруд. Визначення вартості машин і обладнання
