Сторінка
7

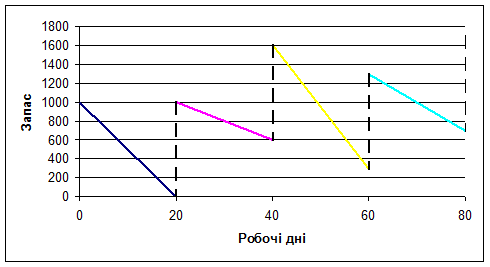

Рис. 3.1. Рух запасу матеріалу у періодичній системі поповнення запасів з фіксованим обсягом замовленням Qз = 1000 одиниць, tз = 20 днів.
3.2. Періодична система поповнення запасів із змінним обсягом замовлення
Функціонування періодичної системи поповнення запасів із змінним обсягом замовлення (ПСЗЗ) характеризується наступним:
Тривалість j-го циклу постачання є незмінним ТJз = Тз.с = const(20 дн.).
День точки замовлення на j-му циклі постачання є незмінним tз j = Тj2 = Тjз – tу = const(20 – 7 = 13 день).
На відміну від системи ПСФЗ обсяг замовлення на j-му циклі постачання визначається окремо на кожному циклі, тобто Qзj = varia, виходячи з нормативного максимального рівня поточного запасу, який є незмінним Sн= const (1000 од.), і споживання матеріалу за j-й цикл Dj. Усі результати стосовно ПСЗЗ наведено в табл. 3.2 та рис. 3.2.
Рівні поточного запасу матеріалу в системі ПСФЗ Таблиця 3.2
Точки циклу |
Обсяг замовлення Q зІ |
Час від початку графіка, t |
S потІ |
S потІІ |
S потІІІ |
S потІV |
S потV |
Початок І циклу |
0 |
1000 | |||||
Кінець І, початок ІІ циклу |
1000 |
20 |
0 |
1000 | |||
Кінець ІІ, початок ІІІ циклу |
400 |
40 |
600 |
1000 | |||
Кінець ІІІ, початок ІV циклу |
1300 |
60 |
-300 |
1000 | |||
Кінець ІV, початок V циклу |
600 |
80 |
400 |
1000 | |||
Кінець V, початок VI циклу |
100 | ||||||
Час до точки нуль-перетину поточного запасу t oj |
20,0 |
50,0 |
15,4 |
33,3 |

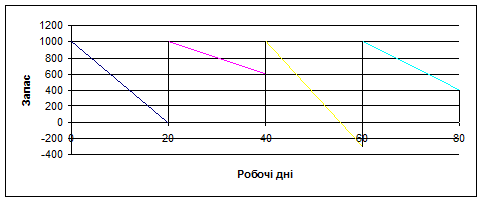

Рис. 3.2. Рух запасу матеріалу у періодичній системі поповнення запасів із змінним обсягом замовлення, Qз = varia, tз = 20 днів.
3.3. Безперервна система поповнення запасів з фіксованим обсягом замовлення
Функціонування безперервної системи поповнення запасів з фіксованим обсягом замовлення (БСФЗ) характеризується наступним:
Обсяг замовлення на j-му циклі постачання є незмінним:
Qзj = Qз = const(1000 од.).
Пороговий рівень поточного запасу у точці замовлення є незмінним: Sу = const і встановлюється рівним Sу = tу dc(7 · 50 = 350 од.).
Тривалість j-го циклу постачання визначається окремо на кожному циклі, тобто ТJз = varia, виходячи з часу упередження tу = const і інтервалу часу від початку j-го циклу постачання до точки замовлення Т2j, який в свою чергу визначається як Т2j = D2j/dj.
